Les spécificités du "tel que conçu, tel que construit" dans le nucléaire

Gradient_Spring

Le principe "tel que conçu = tel que construit" existe dans toutes les industries. Dans le nucléaire français, il change de nature : il ne s'agit plus seulement de construire conformément aux plans, mais également d'être en mesure de démontrer, parfois des décennies plus tard, que l'installation, ses exigences de sûreté, ses matériaux et ses modifications successives restent cohérents entre eux, et documentés. Avec la relance du nucléaire, qui prévoit notamment la construction de 6 EPR2, ce principe devient un enjeu systémique pour toute la filière.

Une centrale doit être exploitée pendant plusieurs décennies. Il faut donc conserver intelligiblement la conception initiale, les modifications, réparations, remplacements, justifications, essais et contrôles. Plus qu'une photographie remise à la réception, le "tel que construit" constitue le point zéro du référentiel de configuration de l'installation. Trente ans plus tard, une équipe chargée d'une intervention doit pouvoir comprendre pourquoi ce composant est là, dans cette configuration, avec ces caractéristiques.

Repères

  • 80 % de la filière nucléaire française est composée de PME

  • 6 réacteurs EPR2 programmés, répartis entre Penly, Gravelines et Bugey

  • Première mise en service visée à Penly en 2038

  • Programme chiffré par EDF à 72,8 milliards d'euros (valeur 2020)

  • Durée d'exploitation d'une installation : 60 ans, voire davantage



Un principe plus complexe qu'il n'y paraît

Dans le nucléaire, le "tel que construit" est produit par un écosystème d'entreprises hétérogènes, 80 % de la filière est composée de PME, et s'inscrit dans le temps long. Il ne signifie pas seulement "construire conformément aux plans". Il signifie être capable de démontrer que l'installation physique, ses exigences de sûreté, les matériaux, les procédés employés et les modifications successives restent cohérents entre eux, documentés et tracés.

Au-delà de la conformité des procédés et matériaux de fabrication, l'enjeu est la maîtrise de configuration sur une installation extrêmement complexe, construite pendant des années par une chaîne industrielle très fragmentée, puis exploitée pendant potentiellement 60 ans ou davantage.

Dans le nucléaire, la conformité physique ne suffit pas

En industrie conventionnelle, une pièce conforme aux spécifications et correctement contrôlée peut être acceptée telle quelle. Dans le nucléaire, deux flux s'imbriquent en permanence. De manière assez schématique, on peut les représenter ainsi :

  • Un flux physique et technique : Besoin → spécifications→ conception → approvisionnement → fabrication → installation → essais → mise en service → exploitation

  • Un flux informationnel et documentaire, qui accompagne chacune de ces étapes : Exigence → justification → vérification/contrôle → enregistrement → validation → traçabilité → conservation



Ce qui peut se traduire schématiquement à chaque phase :

  • Conception : calculs, revues, vérifications, justification des choix

  • Fabrication : certificats matière, qualifications, contrôles, rapports d'essais, traitement des écarts

  • Installation : gammes d'intervention, contrôles de montage, relevés, PV, écarts et modifications

  • Essais : procédures, résultats, critères d'acceptation, PV

  • Tel que construit (As-built) : consolidation de toutes ces informations dans la configuration de référence



↓ Pour savoir tout sur la conformité dans le nucléaire ↓




L’arrêté du 7 février 2012 relatif aux installations nucléaires de base, dit "arrêté INB", impose que les activités importantes pour la protection (AIP), leurs contrôles techniques ainsi que les actions de vérification et d’évaluation soient documentés et tracés de manière à démontrer a priori et à vérifier a posteriori le respect des exigences définies. Il exige également que la démonstration de sûreté nucléaire repose sur des données à jour et référencées, des méthodes appropriées, explicitées et validées, ainsi que sur des outils de calcul et de modélisation qualifiés.

Dans une INB, le produit final n'est donc pas seulement l'équipement installé. C'est l'équipement installé + sa configuration maîtrisée + la preuve documentée qu'il correspond aux exigences qui lui ont été assignées. Un équipement physiquement correct mais insuffisamment documenté pose un problème de conformité.

Une conception longue, évolutive et fortement interdépendante

Un gros équipement nucléaire n'est pas conçu puis construit selon une chaîne propre et séquentielle par exemple du type "conception terminée → plans gelés → construction". Dans le monde réel, plusieurs étapes se juxtaposent et se succèdent sur plusieurs années : conception et ingénierie, qualification, études de sûreté, génie civil, fabrication d'équipements à cycle long, installation, essais, modifications, traitement des écarts, évolution de certaines hypothèses ou exigences.

Une modification locale peut donc provoquer une cascade d'impacts. C'est là que la continuité numérique peut jouer un rôle stratégique afin de garantir une circulation fluide de l'information et des données, et la propagation contrôlée des modifications.

La contrainte spécifique du nucléaire : démontrer la sûreté

Dans une industrie conventionnelle, une modification relève essentiellement de l'ingénierie et du contrôle qualité. Dans le nucléaire, elle peut affecter une démonstration de sûreté : il faut constamment vérifier si ce qui a réellement été construit reste compatible avec les hypothèses utilisées pour en démontrer la sûreté.

La réglementation impose une conception prudente, fondée notamment sur la défense en profondeur, des marges, des redondances et la fiabilité des éléments participant aux fonctions de sûreté. Le "tel que construit" ne peut donc pas se contenter de constater "voilà ce que nous avons finalement fabriqué". Il doit démontrer : voilà ce qui a été construit, voilà pourquoi cette configuration est acceptable, et voilà comment elle reste cohérente avec la démonstration de sûreté."

Les écarts sont inévitables, leur maîtrise est stratégique

Un chantier nucléaire comportant des millions de pièces, de soudures, de documents et d'opérations ne produira jamais un monde parfaitement conforme au modèle initial. Les écarts sont normaux et ont des causes multiples : tolérances, erreurs, impossibilités de montage, changements de fournisseurs, substitutions de composants, aléas, contraintes de chantier, modifications de conception, ou encore réparations.

L'enjeu n'est donc pas de supprimer tous les écarts, ce qui est impossible, mais de savoir les détecter suffisamment tôt, les qualifier, décider de leur acceptabilité, propager les conséquences et en conserver la justification.

Supply chain fragmentée, terrain propice aux ruptures numériques

Un programme tel que les chantiers EPR2 mobilise des acteurs très divers de par leurs métiers et leur taille, opérant des  systèmes d'information tout aussi divers.

Le principe du "tel que conçu / tel que construit" devient alors un problème de traduction entre organisations. Une exigence définie chez le donneur d'ordre doit être comprise, transformée, réalisée et prouvée plusieurs niveaux plus loin dans la supply chain, avec le risque de perdre la continuité de l'information deux rangs plus bas.

La diversité de maturité digitale est l'un des plus grands obstacles : les grands acteurs disposent souvent de PLM, BIM/maquette 3D, ERP, systèmes qualité et outils de gestion de configuration, tandis qu'une partie importante de la supply chain, composée de PME, travaille encore largement à partir de fichiers Excel, Word, PDF, scans, formulaires ou emails.

Le chantier, un terrain hostile à la continuité numérique

Une information doit pouvoir traverser ingénierie → industrialisation → fabrication → chantier → essais → exploitation, en conservant son identité, son contexte, sa version, son statut et son lien avec l'exigence initiale.

Sur le terrain, plusieurs contraintes s'accumulent : réseau parfois limité, coexistence papier/digital, équipements multiples, entreprises différentes, équipes temporaires, rotations, interventions simultanées, contraintes radiologiques ou de sécurité, points d'arrêt et contrôles.

C'est précisément sur le terrain que se crée le "tel que construit". Si l'information n'est pas captée au moment du geste, il faut la reconstruire ensuite, et chaque reconstruction crée de la ressaisie, du délai, de l'ambiguïté, un risque d'erreur et une perte de contexte. Plus la preuve est produite loin du geste qui l'a générée, plus elle coûte cher et moins elle est fiable.

La preuve consomme elle-même une capacité industrielle

Pour chaque activité industrielle, il faut souvent préparer, autoriser, tracer, contrôler, renseigner, vérifier, signer, consolider et archiver. La conformité mobilise les mêmes ressources rares que celles nécessaires pour produire : ingénieurs qualité, méthodes, inspecteurs, soudeurs qualifiés, responsables configuration, chargés d'affaires.

Une mauvaise organisation de la conformité peut donc créer un effet de ciseau : plus l'activité augmente, plus la preuve nécessaire à cette activité absorbe les ressources dont on aurait besoin pour produire davantage.

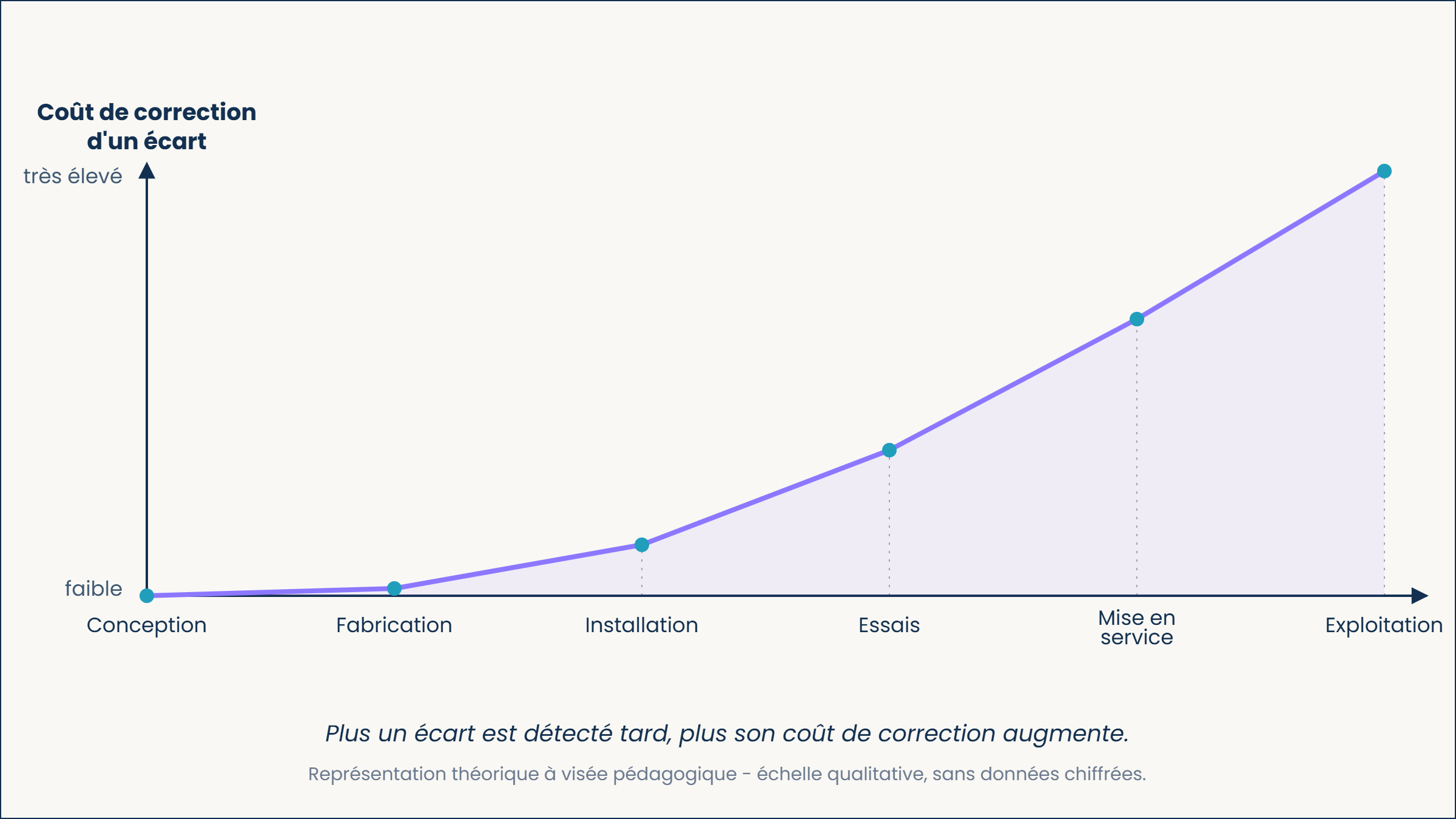

Le coût d'un écart augmente avec le moment où il est découvert. Le chantier peut se représenter comme une chaîne : conception → fabrication → installation → essais → mise en service → exploitation.

Plus un écart est découvert à droite de cette chaîne, plus son coût potentiel augmente, car il faut alors démonter, expertiser, recalculer, requalifier, modifier et refaire des essais.

EPR2 : d'un problème de chantier à un enjeu systémique

En décembre 2025, EDF a estimé à 72,8 milliards d'euros le coût prévisionnel du programme de construction des six EPR2 prévus à Penly, Gravelines et Bugey. L'exploitant vise une première mise en service à Penly en 2038, puis un rythme de mise en service de 12 à 18 mois entre réacteurs.

La contrainte est différente de celle de Flamanville : il ne s'agit plus seulement de réussir un chantier, mais de répéter un modèle industriel et donc de transformer les apprentissages du premier réacteur en gains de performance sur les cinq suivants ?

Cela suppose une autre chaîne de valeur : standardisation → données structurées → REX → réplication → amélioration continue. Sans cela, six réacteurs risquent de devenir six projets singuliers.

La filière nucléaire est-elle prête, côté données et IA,
à industrialiser ce REX à l'échelle de 6 réacteurs ? → Voir le Baromètre 2026

Conclusion

Le nucléaire est probablement l'une des industries où l'écart entre "tel que conçu" et "tel que construit" peut produire les conséquences économiques et opérationnelles les plus lourdes, parce que l'objectif industriel n'est pas seulement que le construit ressemble au conçu. Il faut pouvoir démontrer, à tout moment, ce qui a été construit, selon quelle exigence, avec quelle configuration, par quel processus et avec quelle preuve. C'est cette capacité qui permet ensuite la répétabilité, le retour d'expérience et donc le passage à l'échelle du programme nucléaire.




Pour aller plus loin, accédez directement au Livre Blanc  "Conformité et Performance Opérationnelle : une Équation à Repenser"  ↓






FAQ

Que signifie "tel que conçu, tel que construit" dans l'industrie nucléaire ?

Le principe implique de démontrer, parfois des décennies plus tard, que l'installation physique, ses exigences de sûreté, les matériaux, les procédés employés et les modifications successives restent cohérents entre eux et ont été documentés et tracés. Il ne se limite pas à la conformité des procédés et matériaux : il porte sur la maîtrise de configuration de l'installation dans son ensemble.



Pourquoi la conformité physique ne suffit-elle pas dans une installation nucléaire ?

Parce que le produit final n'est pas seulement l'équipement installé : c'est l'équipement installé, plus sa configuration maîtrisée, plus la preuve documentée qu'il correspond aux exigences assignées. Un équipement physiquement correct mais insuffisamment documenté pose un problème de conformité.



Pourquoi les écarts de fabrication sont-ils inévitables sur un chantier nucléaire ?

Un chantier comportant des millions de pièces, de soudures, de documents et d'opérations ne peut jamais être parfaitement conforme au modèle initial. Les causes sont multiples : tolérances, erreurs, impossibilités de montage, changements de fournisseurs, substitutions de composants, contraintes de chantier, modifications de conception, réparations. L'enjeu est de les détecter tôt et de les maîtriser, pas de les supprimer.


Combien de réacteurs EPR2 sont prévus, et pour quel coût ?

Le programme EPR2 prévoit six réacteurs répartis entre Penly, Gravelines et Bugey, avec une première mise en service visée à Penly en 2038 et un rythme de 12 à 18 mois entre réacteurs ensuite. EDF chiffre le programme à 72,8 milliards d'euros.
